+7 499 703-30-08
Услуги
Услуги
ИЛЭС
Комплексные индустриальные решения
Энергосервисные решения
Инжиниринг и локализация оборудования
Инновационные обследования
Комплексное сервисное обслуживание
Проектная деятельность
Монтажные работы
Поставки оборудования
Испытание и диагностика
Образовательные услуги
Комплексные термоэнергетические решения
Инжиниринг и локализация оборудования
Реверс-инжиниринг Все услуги раздела
Монтажные работы
СМР ЭМР ПНР Все услуги раздела
Образовательные услуги
Обучение персонала Все услуги раздела
Оборудование
Оборудование
Локальные энергосистемы (ИЛЭС)
Силовое оборудование
Малая энергетика
Системы релейной защиты и автоматики
Электроприводное оборудование
Щитовое и коммутационное оборудование
Новинка: ТЭСС | ЛА — модульные контроллеры для автоматизации энергетики и промышленности

Энергосервисный контракт: модернизация энергетики предприятия без вложений

26 октября 2026 г.
Содержание:

С собственным энергоцентром электроэнергия и тепло обходятся предприятию дешевле, но его строительство требует крупных затрат, и модернизация энергетики предприятия часто откладывается из-за бюджета. При заключении энергосервисного контракта предприятию не нужно финансировать строительство самому: оборудование оплачивает и строит исполнитель, а вложения возвращаются из платежей за энергию или из полученной экономии.

Для газопоршневых установок (ГПУ) и мини-ТЭЦ такой энергосервис часто строят по модели BOOT (Build — Own — Operate — Transfer). При этом предприятие получает готовую генерацию без капитальных вложений на старте. Разберемся, как это работает.

Что такое энергосервисный контракт

Энергосервисный контракт — это договор, по которому исполнитель за свой счет модернизирует или создает с нуля энергетику предприятия, а вложения возвращает из платежей за энергию или из полученной экономии.

Сторон у договора две. Заказчик энергосервисного контракта — предприятие, которое потребляет энергию. Исполнитель — энергосервисная компания (ЭСК, в международной практике ESCO — Energy Service Company): она финансирует проект и отвечает за результат. Отсюда и название схемы — ESCO-модель.

На практике энергосервисные договоры заключают по двум сценариям:

  • ЭСК оказывает энергосервисные услуги по модернизации оборудования заказчика — освещения, насосов, котельной — и получает долю экономии.
  • ЭСК строит на площадке заказчика ГПУ или мини-ТЭЦ и продает предприятию электричество и тепло.

Правила для таких договоров задает статья 19 Федерального закона № 261-ФЗ: в контракте обязательно фиксируют величину экономии, в том числе в деньгах, и срок, достаточный для ее достижения. Поэтому проект с собственной генерацией считается энергосервисным, только если экономия для заказчика прописана в договоре. Иначе это обычная поставка энергии.

ГК ТЭСС занимается реализацией энергосервисных контрактов под ключ: от энергоаудита и расчета потенциала экономии до проектирования, поставки, пусконаладки и подтверждения достигнутых показателей.

Чем энергосервис отличается от кредита, лизинга и покупки

Разницу между способами финансирования видно по тому, кто платит на старте, кто владеет оборудованием и кто отвечает за результат.


Параметр Энергосервисный контракт (BOOT) Кредит Лизинг Покупка за свой счет
Кто инвестирует Энергосервисная компания Предприятие заемными средствами Лизинговая компания, предприятие возмещает стоимость платежами Предприятие
На чьем балансе оборудование во время проекта Исполнителя Предприятия Лизингодателя или лизингополучателя — по договору Предприятия
Кто эксплуатирует Исполнитель Предприятие Предприятие Предприятие
Из чего складывается платеж Оплата энергии или доля экономии Тело кредита и проценты Лизинговые платежи Единовременная оплата
Риски Технические — в основном на исполнителе, финансовые распределяет договор На предприятии На предприятии На предприятии
После окончания срока Передача заказчику или продление — по договору Оборудование уже у предприятия Выкуп или возврат предмета лизинга Оборудование у предприятия

Главное отличие энергосервиса в том, что платеж зависит от объема поставленной энергии или от подтвержденной экономии. По кредиту и лизингу предприятие платит по графику, даже если установка простаивает.

Как работает модель BOOT

Модель BOOT включает:

  • строительство — инвестор за свой счет строит энергоцентр на площадке заказчика;
  • владение и эксплуатацию — энергоцентр весь срок контракта на балансе инвестора, он обслуживает его и продает энергию предприятию;
  • передачу — по окончании срока объект переходит заказчику.

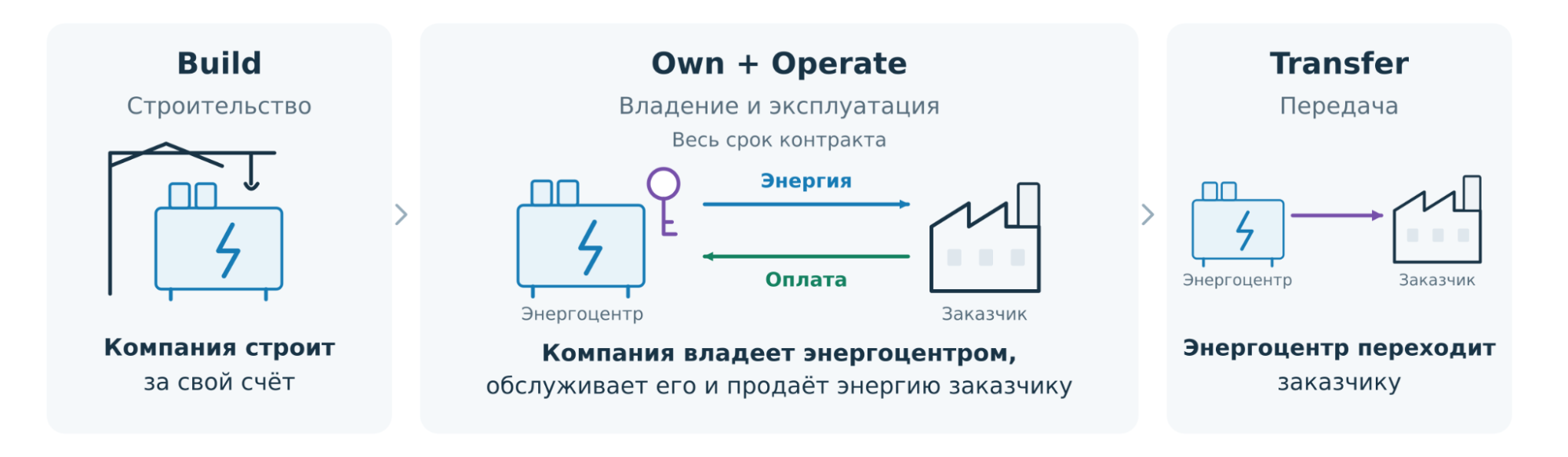

Схема энергосервисного контракта по модели BOOT
Схема энергосервисного контракта по модели BOOT

Обследование объекта и расчет экономики

Организация энергосервисного контракта начинается еще до стадий BOOT — с подготовки и сбора исходных данных. Для расчета нужны:

  • почасовой график электрической и тепловой нагрузки с учетом сезонности;
  • действующие тарифы и ценовая категория, по которой предприятие покупает электроэнергию;
  • параметры газоснабжения: давление, доступный объем, цена газа;
  • режим работы производства и требования к резервированию;
  • свободная площадка и условия технологического присоединения к сети.

По этим данным готовят технико-экономическое обоснование (ТЭО): подбирают мощность и число установок, считают выработку, себестоимость энергии и срок возврата инвестиций.

Часть сведений дает энергетический аудит объекта — его результаты служат основой для энергосервисного контракта и обоснования инвестиций.

Проектирование и строительство энергоцентра

Следующий шаг — заключение энергосервисного контракта, после которого ЭСК организует проектирование, закупку оборудования, строительно-монтажные (СМР), электромонтажные (ЭМР) и пусконаладочные работы (ПНР), затем вводит объект в эксплуатацию. Эти капитальные затраты (CAPEX) несет инвестор. Заказчик предоставляет площадку и исходные данные, участвует в согласованиях. Проектировщики, поставщики и подрядчики работают по договорам с исполнителем, и основная координация лежит на нем.

Сама газопоршневая установка для выработки электроэнергии — лишь часть энергоцентра. В его состав входят:

  • одна или несколько ГПУ;
  • система утилизации тепла от охлаждения двигателя и выхлопных газов;
  • газовое хозяйство с пунктом подготовки и учетом газа;
  • распределительные устройства, релейная защита и автоматика (РЗА);
  • автоматизированная система управления на базе программно технического комплекса ИЛЭС, который также включает в себя систему синхронизации с внешней сетью.

Сроки зависят от мощности и компоновки. Например, установка ГПУ в блочно-модульном исполнении сокращает объем строительных работ на площадке. В другой статье мы рассказывали, как устроена газопоршневая установка.

Владение и эксплуатация энергоцентра

Весь срок контракта энергоцентр остается собственностью ЭСК, и она отвечает за его работу. Договор может возлагать на исполнителя закупку газа, техническое обслуживание и ремонты, включая капитальный, страхование оборудования, диспетчеризацию и учет выработки. Эксплуатационные расходы (OPEX) закладывают в цену энергии.

Заказчик получает электроэнергию и тепло, оплачивает их по показаниям приборов учета и сохраняет согласованный режим потребления. Доступность установок, выработку и качество энергии контролируют по данным учета и диспетчерской системы, к которым у заказчика должен быть доступ.

Передача оборудования заказчику

По окончании срока контракта объект переходит к предприятию безвозмездно, с выкупом по остаточной стоимости или по символической цене. В практике рынка встречается «продажа за 1 рубль», но это лишь один из договорных сценариев. Стороны могут и продлить контракт, тогда инвестор продолжает эксплуатацию.

Вариант выбирают при подписании договора. На выбор влияют остаточная стоимость, налоговые последствия и бухгалтерский учет у обеих сторон, поэтому формулировку проверяют юрист и бухгалтер. Перед передачей оценивают техническое состояние энергоцентра: если капитальный ремонт установок близок, его стоимость ляжет уже на нового владельца.

Из чего складывается экономия

Экономия при собственной генерации на предприятии формируется из нескольких факторов:

  • разницы между ценой покупки электроэнергии из сети и себестоимостью своей выработки — в сетевой цене есть плата за передачу и сбытовая надбавка, а у энергоцентра на площадке их нет;
  • когенерации — ГПУ одновременно вырабатывает электричество и тепло, которое идет на отопление, горячее водоснабжение или технологические нужды вместо котельной;
  • снижения платы за мощность, если собственная генерация покрывает пиковые часы;
  • сокращения потерь в сетях за счет близости источника к потребителю.

Кому подходит энергосервисный контракт

ГПУ рассчитаны на длительную работу с высокой загрузкой, поэтому их используют для покрытия основной нагрузки на промышленных предприятиях с непрерывным циклом, в агрокомплексах, центрах обработки данных, объектах ЖКХ и водоканалах, логистических и торговых комплексах. Подходящие решения малой энергетики для таких предприятий представлены в каталоге ТЭСС.

Объект подходит для проекта при следующих условиях:

  • график электропотребления — стабильный в течение суток и года;
  • есть постоянная потребность в тепле или в холоде, который получают из тепла с помощью абсорбционных чиллеров;
  • газ нужного давления и объема доступен на площадке или рядом.

Дополнительные аргументы в пользу проекта — высокая стоимость сетевой электроэнергии и ограничения по мощности присоединения.

Чек-лист, как выбрать энергосервисную компанию

Выбирайте компанию для заключения энергосервисного договора по чек-листу:

  • есть ли у компании реализованные проекты собственной генерации и можно ли получить данные о том, сколько энергии они вырабатывают;
  • насколько компания финансово устойчива и понятен ли источник финансирования проекта;
  • располагает ли компания собственными службами проектирования, строительства и эксплуатации;
  • будет ли проводиться полный расчет капитальных (CAPEX) и операционных (OPEX) затрат на весь срок действия контракта;
  • будет ли выполняться сценарный расчет — то есть просчитываться, как изменится стоимость энергии, если загрузка снизится, а цена газа вырастет.

Частые вопросы

Какой срок должен быть у энергосервисного контракта?

Окупаемость проектов на ГПУ обычно укладывается в 5–7 лет, и срок контракта должен ее покрывать. Точная цифра зависит от CAPEX, стоимости финансирования и результатов ТЭО.

Можно ли работать параллельно с внешней сетью?

Да, это распространенный режим: сеть покрывает пики и служит резервом при остановке установок. Для него нужны технические условия сетевой организации, проектные решения по синхронизации, настройка РЗА, коммерческий учет и согласование режима работы. ПТК ИЛЭС и стандарт организации ГК ТЭСС значительно упрощают подключение собственной генерации с внешней сетью.

Что будет при досрочном расторжении договора?

Условия фиксируют заранее. Один из вариантов — выкуп энергоцентра заказчиком по формуле, привязанной к невозмещенной части инвестиций, либо компенсация исполнителю.

Заключение

Подходит ли энергосервис вашему объекту, покажет предварительная оценка проекта, которую могут выполнить специалисты ГК ТЭСС. Чтобы получить расчет, напишите нам на info@gktess.ru или закажите звонок.

Другие статьи

Девелопмент и промышленные парки
ИЛЭС
Инновации
Девелопмент и промышленные парки
Переход энергоснабжения коммерческой недвижимости - от «золотого резервирования» сетей к модульным энергоцентрам с интеллектуальным управлением
21 октября 2026 г.
Энергонезависимость АПК: как когенерация и роевое управление снижают себестоимость кВт*ч на 40% и защищают урожай от веерных отключений
ИЛЭС
Инновации
Энергонезависимость АПК: как когенерация и роевое управление снижают себестоимость кВт*ч на 40% и защищают урожай от веерных отключений
Современный агропромышленный комплекс давно перестал быть просто «грядками и тракторами». Сегодня это высокотехнологичные биофабрики, где микроклимат, полив и подкормка контролируются алгоритмами с точностью до миллиметра. Но есть одна переменная, которая сводит на нет всю эту технологическую гениальность. Это счет за электроэнергию.
19 октября 2026 г.
Как ЦОДы и промышленные парки с помощью ИЛЭС обходят дефицит мощности, очереди на 3 года и запускают первый этап за 90 дней
ИЛЭС
Инновации
Как ЦОДы и промышленные парки с помощью ИЛЭС обходят дефицит мощности, очереди на 3 года и запускают первый этап за 90 дней
В 2026 году российский рынок коммерческой и промышленной недвижимости, а также сектор цифровой инфраструктуры столкнулись с парадоксом. Спрос на новые площади и вычислительные мощности растет взрывными темпами, а возможность их обеспечить в условиях растущего дефицита свободных мощностей упирается в жесткий физический и бюрократический потолок. У инвестора есть земля, есть финансирование и есть якорные арендаторы. Но нет главного – мегаватт.
12 октября 2026 г.
ТИЛИЭС без границ: как открытая архитектура ТЭСС объединяет разрозненные энергоострова в единую сеть
ИЛЭС
Инновации
ТИЛИЭС без границ: как открытая архитектура ТЭСС объединяет разрозненные энергоострова в единую сеть
Россия - страна с самой протяженной и географически сложной энергосистемой в мире. Для удаленных регионов, арктических территорий, крупных агрохолдингов Юга и новых специальных энергетических зон традиционный путь развития - строительство сотен километров высоковольтных линий электропередачи (ЛЭП) - превратился в экономический и логистический тупик.
Стоимость строительства в сложных условиях может достигать 400–800 миллионов рублей на 1 МВт мощности, а уязвимость протяженных трасс перед лицом климатических аномалий или внешних угроз только растет.
01 октября 2026 г.
